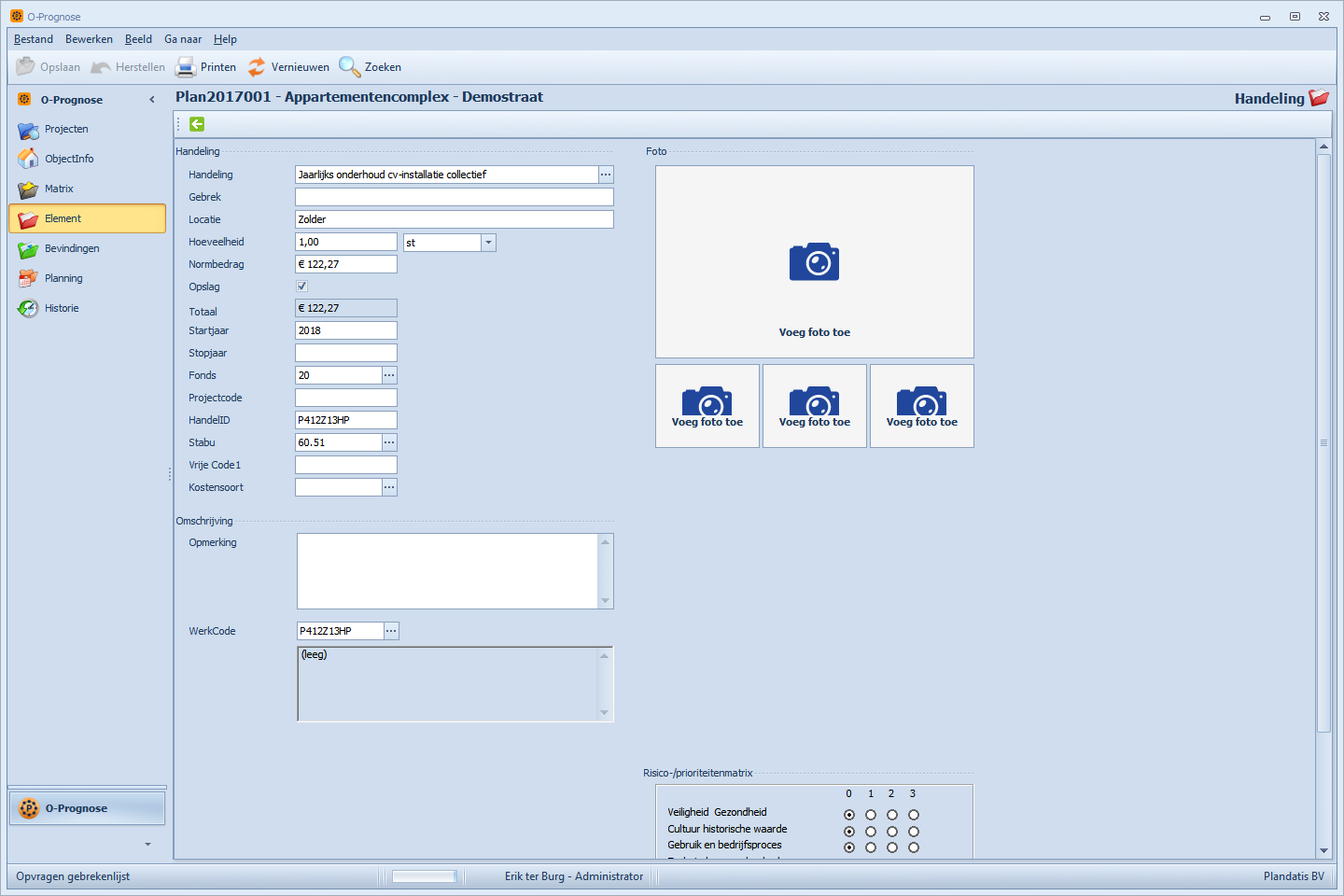

De betekenis van de velden in een handelingsregel is als volgt:
Handeling
In dit veld kan de omschrijving worden geplaatst van de onderhoudshandeling. De handeling kan tekstueel worden aangepast.
Gebrek
Als er een gebrek is toegevoegd dan zal deze zijn ingevuld.
Locatie
De locatie waar een eventueel gebrek zich bevindt.
Hoeveelheid
De hoeveelheid waarmee gerekend wordt.
Indien de handeling planmatig is zal deze meestal op 1 staan.
Indien het een gebrek betreft zal hier de herstelhoeveelheid zijn opgenomen.
Eenheid
De eenheid waarmee de hoeveelheid is vastgelegd.
Prijs
De prijs van de handeling per opgegeven eenheid
Startjaar
Het jaar waarin de handeling voor het eerst wordt uitgevoerd.
Cyclus
De cyclustijd van een onderhoudshandeling, geeft aan met welk interval de handeling wordt uitgevoerd. Voorbeelden zijn:
Jaarlijkse controle lift: 1 jaar
Grote schilderbeurt: 6 jaar
Vervangen voegwerk: 36 jaar
Hiėrarchie
De hiėrarchie geeft aan welke handeling de hoogste prioriteit heeft. Het vervangen van een CV ketel heeft een hogere prioriteit dan het jaarlijks onderhoud. O-Prognose houdt hier rekening mee zodat deze handelingen nooit in hetzelfde jaar worden uitgevoerd.
Als de ketel wordt vervangen dan wordt het onderhoud een jaar uitgesteld.
Een ander voorbeeld: je hebt een kleine en een grote schilderbeurt. De kleine schilderbeurt heeft een cyclus van drie jaar een de grote schilderbeurt heeft een cyclus van 6 jaar. Dankzij de hiėrarchie zullen deze schilderbeurten nooit in hetzelfde jaar vallen.
zie ook de video "Hoe werkt de hierarchie bij een onderhoudshandeling":
http://www.meerjaren-onderhoudsplanning.nl/Instructie%20-%20hierarchie/Instructie%20-%20hierarchie.html
Fonds
U kunt aan iedere onderhoudsactiviteit een fonds toekennen. De onderhoudsactiviteiten worden dan aan verschillende fondsen (algemene bedrijfsreserves, onderhoudsfonds, etc.) toegekend.
Stopjaar
Het is mogelijk dat een object na een aantal jaren wordt gesloopt. Het stopjaar geeft aan tot welk jaar onderhoud nodig is.
O-Prognose zal dit element na het betreffende jaar niet meer tonen in het meerjarenonderhoudsplan.
Stabucode
Een gangbare werksoort codering in de bouw en installatiebrache.
Toelichting
Een uitgebreide omschrijving/opmerkingen veld.
Werkomschrijving
Je kunt aan een onderhoudshandeling een werkomschrijving koppelen. Zie Hoofdstuk werkomschrijvingen.
Foto
Een foto van de handeling. NB: alleen foto's van gebreken worden in de rapporten afgedrukt; niet de foto behorende bij een planmatige activiteit.
Aspecten/prioriteiten
De groene pijl zorgt ervoor dat je weer naar het vorige scherm kunt terugspringen.
